無水掘工法と従来工法との足場数量比較 |
|
|
|
|
|
|
|
|
|
|
|

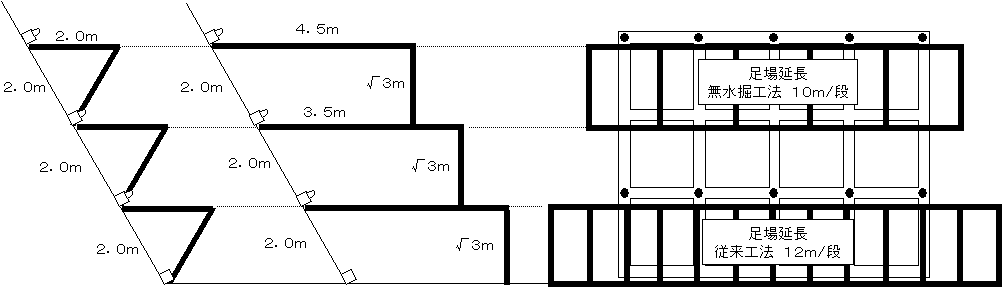

足場断面図 |
|
|
法枠展開図 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
無水掘工法 |
|
従来工法 |
|
|
|
|
|
|
|
現場条件 |
|
斜面勾配 |
60° |
|
吹付法枠 |
F300 2000×2000 |
|
無水掘工法 |
足場幅 2.0m |
足場延長 10m/段 |
|
従来工法 |
足場幅 4.5m |
足場延長 12m/段 |
|
削孔本数 |
5列 × 3段 = 15本 |
|
|
|
|
足場数量計算 |
|
|
無水掘工法 |
2.0m×√3m×1/2×10m/段×3段=30√3空m3 |
|
|
従来工法 |
(4.5m+3.5m)×√3m×1/2×12m×3段=144√3空m3 |
|
|
足場数量比 |
|
無水掘工法:従来工法 = 30√3空m3:144√3空m3 ≒ 1 : 5 |
|
|
したがって、無水掘工法は従来工法の約1/5の足場で施工できる。 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
